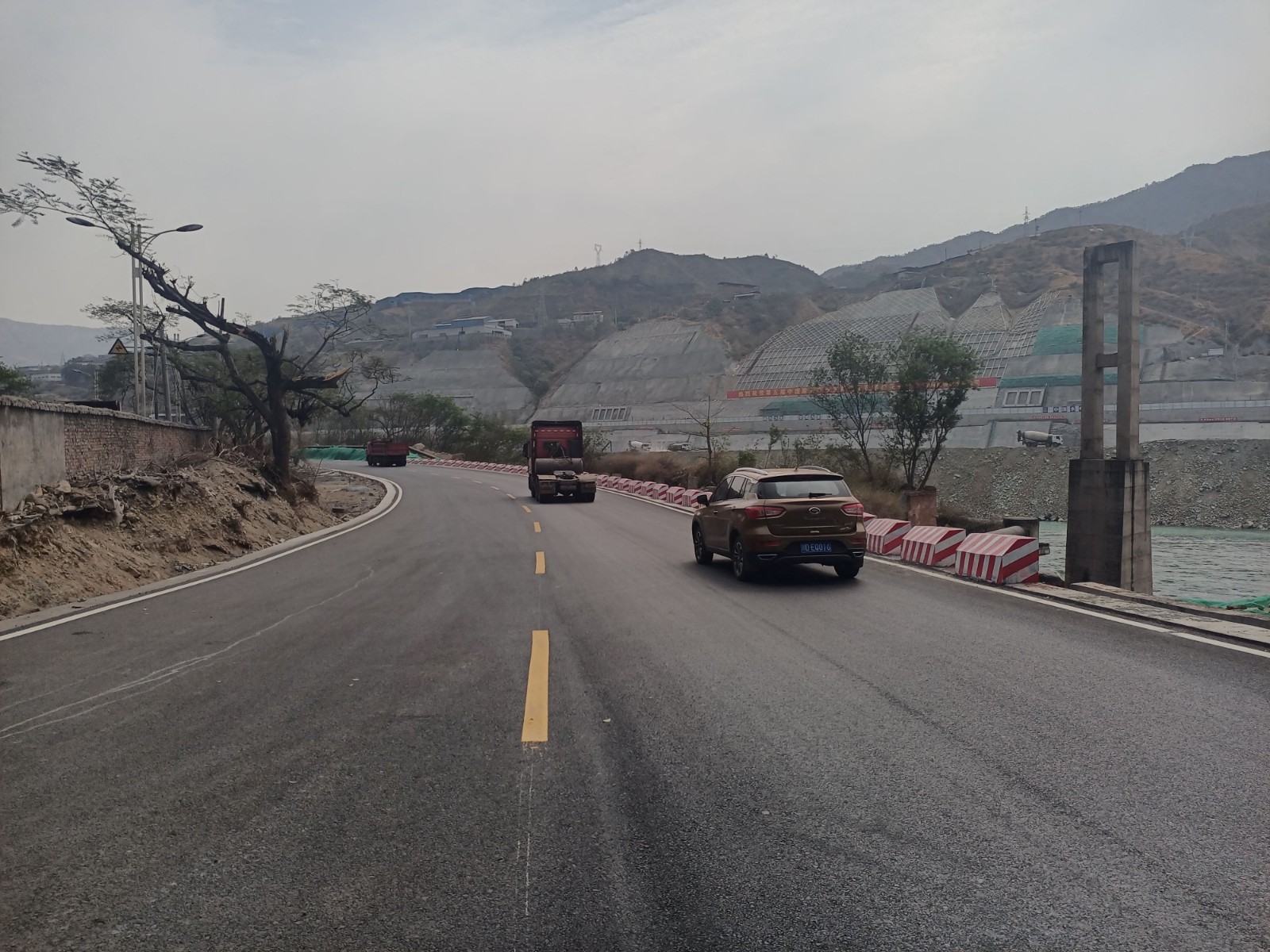

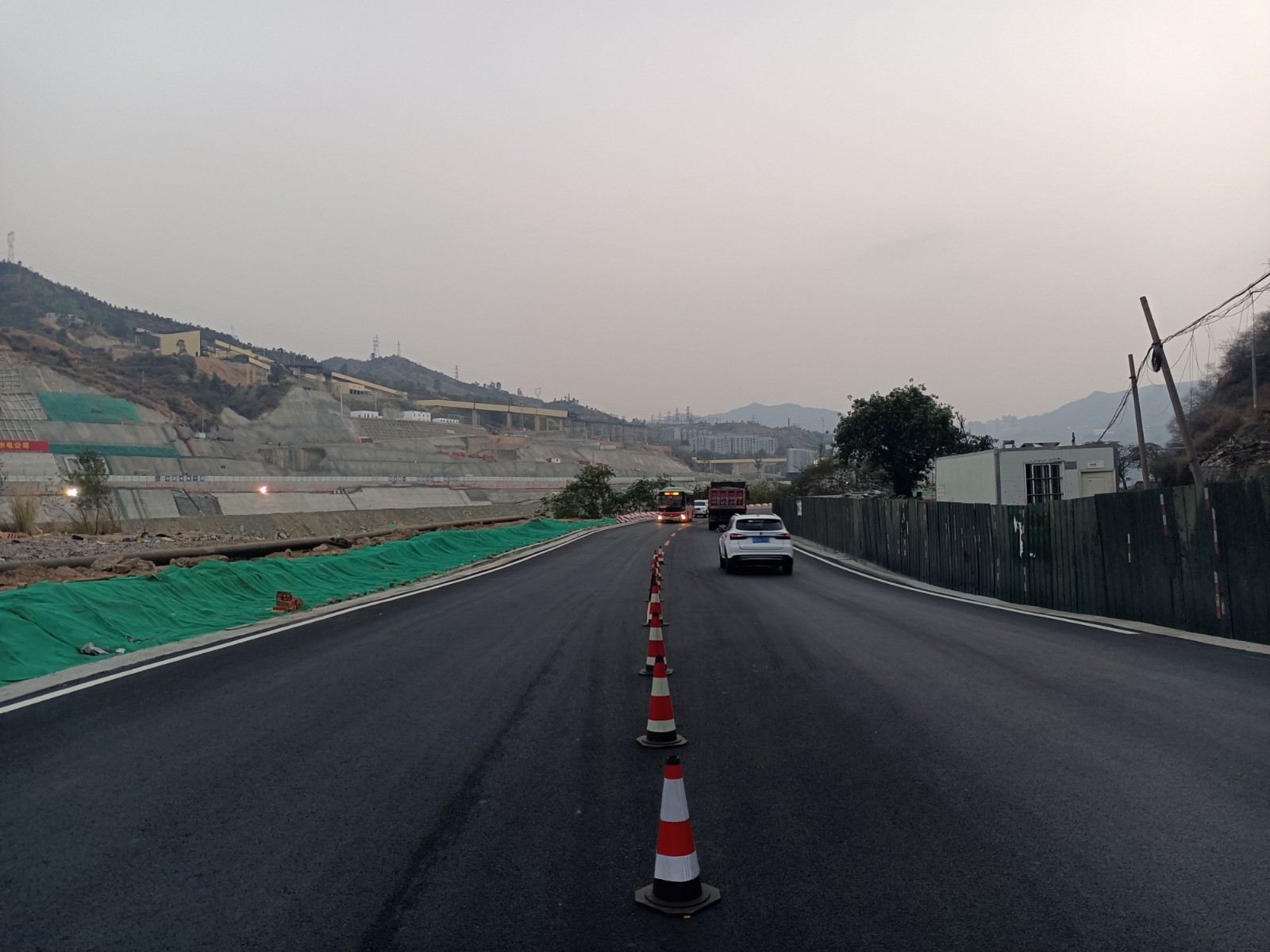

3月22日18點,川投能源攀水電公司金沙江銀江水電站項目G353國道改線臨時公路順利通車,提前8天完成“戮力奮戰三百天,打贏截流攻堅戰”活動節點目標。公路的順利通車是在川投能源攀水電公司和各參建的共同努力下,經過近兩個月的連續奮戰的成果,也為左岸壩肩邊坡開挖施工創造了有利條件,為努力實現2021年底大江截流目標爭取到了寶貴時間。
據悉,銀江水電站左岸建筑物布置占壓現有G353國道,需結合左岸壩肩邊坡開挖進行永久改線。左岸壩肩邊坡開挖及G353國道永久改線施工期間,需通過G353國道改線臨時公路分流地方交通。此次通車的G353國道改線臨時路線路長約為0.41km,道路線形采用二級公路標準,雙車道,路面寬度11.0m,路基寬度12.0m,瀝青混凝土路面。
G353國道改線臨時公路自1月2日開工以來,受房屋拆遷、地下管線改遷進度緩慢等因素影響,施工工作面受限,難以達到全面施工的條件。對此,公司領導多次協調市區政府分管領導深入施工現場協調解決問題,公司工程管理部、征地移民部堅守現場,積極主動與政府相關部門對接落實具體事項。經各方共同努力,2月2日施工場地全部移交給施工單位。同時,施工單位積極響應政府和公司的號召,組織工人留在工地過春節,保證春節期間能正常施工。
下一步,公司將按照川投集團和川投能源下達的年度目標和“戮力奮戰三百天,打贏截流攻堅戰”活動目標計劃,全力開展左岸壩肩邊坡開挖、G353國道改線永久路及左岸公路壩段施工,為實現2021年大江截流目標打下堅實基礎。
