面對即將到來的夏季汛期和高溫負荷的巨大考驗,為保障川投電力各所屬電廠各項設備安全運行,公司檢修維護隊的“電力醫生”們正穿梭于電力設備之間,開展“春季體檢與手術”項目,全力以赴打好春檢“攻堅戰”。
去年下半年,在川投能源公司各級領導的大力支持下,川投電力提前積極籌劃,深入所屬各電廠開展檢修模式、人員能力、設備資源摸底,并根據摸底情況進行反復討論,確定了川投電力檢修維護隊成立方案,于2021年10月完成了檢修資源整合,成立了公司檢修領導小組及檢修隊伍。2021年底,各所屬電廠根據公司檢修維護隊統一安排,分別開展了自主檢修,實現了向管理要效益的新舉措,為川投電力“十四五”發展奠定了堅實的基礎。
開年以來,面對疫情“倒春寒”,川投電力檢修領導小組在持續抓好疫情防控的同時,緊密圍繞集團公司、川投能源關于疫情防控、安全生產重點要求,堅持和踐行“人民至上、生命至上”理念,堅持以大概率思維應對小概率事件,把疫情防控作為一項重大政治任務,堅決克服麻痹和“厭戰”情緒。集中調配各項資源,充分發揮人防、技防、物防優勢作用,在青衣江流域、尼日河流域所屬電廠全面吹響“春檢”的號角,演繹了一場精彩紛呈的大會戰場景。

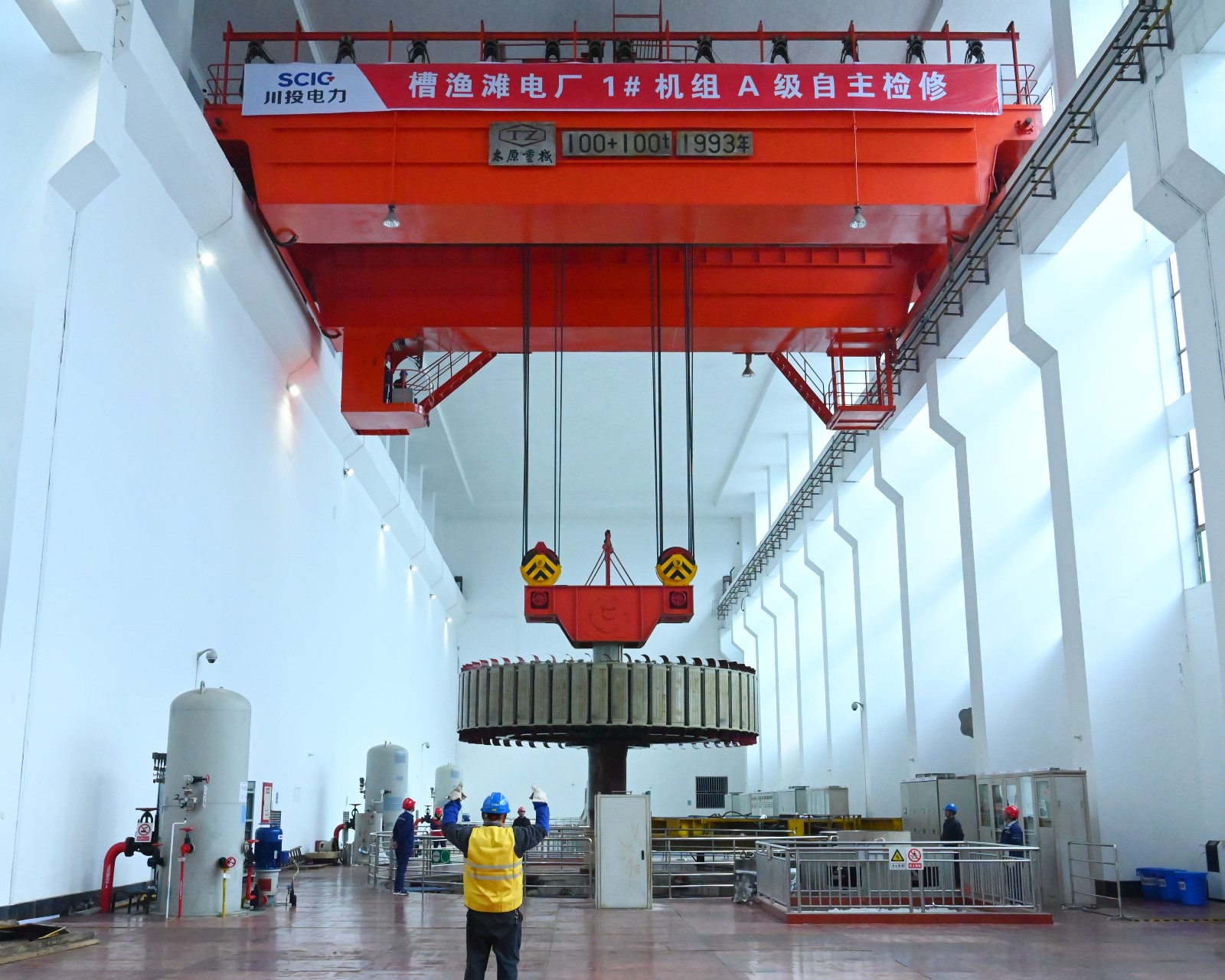

槽漁灘電廠按計劃開展了1#機組大修,2021年12月1日開工,2002年2月15日機組成功并網發電,檢修工期僅僅用了65天。參檢人員提前編制發電機轉子、轉輪吊裝方案,明確人員職責,檢查并調校行車、吊具,規劃行徑路線,在檢修團隊通力協作下,均一次性安全順利吊出。2#、3#機組C修以及1#主變小修、2#主變大修也于4月5日全部完工;目前正持續推進線路保護改造工作。

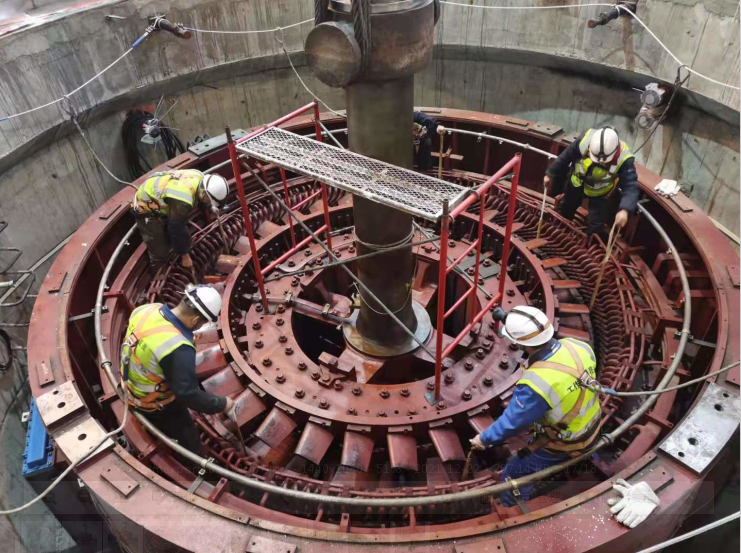

腳基坪電廠在檢修過程中成立了黨員突擊隊,在各檢修面黨員處處展現先鋒模范作用,克服一個又一個難關,確保了檢修過程安全和檢修質量可控。電廠按計劃開展了2#機組大修,2021年12月15日開工,2022年3月24日轉子回裝,目前正在開展機組回裝收尾工作。
玉田電廠按計劃開展了2#機組大修,1月22日開工,目前正在開展過流部件回裝工作,預計4月下旬完工。1#機組C修及1#主變小修已完工,同時在3月下旬利用電廠全停時間完成了大壩水工設施的修復工作。通過本次春檢,為玉田電廠順利完成2022年發電和防汛目標打下了堅實基礎。
百花灘電廠已完成1#、2#機組C級擴大性檢修工作,同時利用機組停機檢修時段完成了發電機定子鐵芯臨時修復、調速器技改、發電機繼電保護裝置技改等工作,為2022年汛期安全穩定發電創造了條件。
高奉山電廠已完成1#、3#機組C級檢修、升壓站開關更換及年檢預試、5#沖砂泄洪閘液壓系統檢修工作,4#沖砂泄洪閘液壓系統檢修及泵站檢修工作正在開展中,預計5月初全部完工。本次沖砂泄洪閘檢修也是高奉山電廠投運以來第一次檢修,為同類型液壓啟閉機系統檢修積累了經驗,也為安全度汛創造了有利條件。
本輪檢修工作中,川投電力通過整合所屬電廠專業檢修人力、物力,實行集中調配、資源共享,實現了公司檢修管理水平和參檢人員技術能力“雙提升”。通過開展自主檢修,不僅增強了電網和設備抵御事故風險的內在能力,切實提升了電網設備健康運行水平,也達到了開源節流、降本增效的目的,同時為2022年完成發電目標和安全度汛打下了堅實的基礎。
